山东黄河工程集团有限公司-凯发k8国际首页登录


凯发·k8(国际) - 官方网站      联系凯发k8国际首页登录
凯发·k8(国际) - 官方网站

图片动态
企业快讯


第一分公司
第二分公司
第三分公司
第四分公司
第五分公司
幸福黄河大桥


用户名:
密  码:
曹妃甸蓄水池工程进入攻坚阶段
作者:孙加明    点击数:2678    更新时间:2009/4/7 10:33:26    发布人:满艳芳

    唐山曹妃甸工业区蓄水池工程是保证首钢京唐联合公司工业基地、华润电厂及通岛码头等大型企业供水工程的重要配套设施,对于保障用户需水量和提高供水系统保证率有着重要作用。工程总产值:916万元;合同工期:184天。
    一、良好的开端

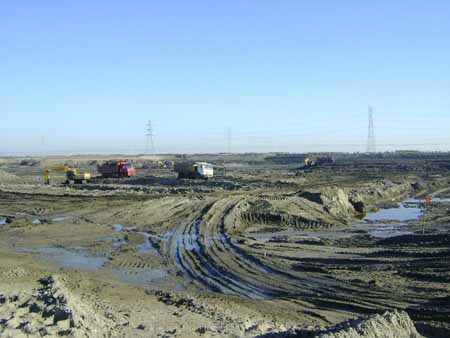

    2008年8月下旬进入施工现场后,9月1日率先在全线开工。克服了地质条件复杂,施工难度大等困难,科学组织,合理安排,以最低的设备投入,最高的质量标准,最快的施工进度,完成了堤身填筑和淤泥弃运施工内容,得到了建设单位和监理单位的好评,为山东黄河工程集团赢得了良好的信誉。
    二、进入攻坚阶段
    2009年,是我们集团公司实施“项目管理年”,第一工程处施工转型的关键年。为推动各项工作的顺利开展,确保第一工程处施工转型的成功,在集团公司领导的支持下,第一工程处于3月4日在微山湖二级坝泵站召开了“大干一百天动员及誓师大会”,各在建项目部自3月5日~6月15日,根据同处领导签订的“责任状”分解细化施工内容,努力完成目标任务。
    1、传达落实。
    二级坝泵站动员大会结束后,曹妃甸项目部立刻组织项目部全体员工传达《大干一百天动员及誓师大会》精神,认真学习赵主任做的大干一百天动员报告和《大干一百天竞赛活动实施意见》,统一思想,积极投身于大干一百天的活动中去。并结合我部的实际情况制定了具体保障措施,上报工程处、建设办和监理部,在各级领导的指导下开展好大干一百天劳动竞赛活动。
    2、具体措施
  (1)合理优化资源配置。为确保6月15日前完成目标任务,达到蓄水条件和经营任务,曹妃甸项目部倒排工期,配备足够的人员和设备,优化施工程序,使土工膜铺设、砼六角板预制、边坡现浇混凝土膜具加工制作等工作同步进行,力争6月5日前完成目标任务。
  (2)团结协作,提供优质服务。根据施工程序安排,坝身主体完成后的下一道工序是进行土工膜铺设。铺设土工膜工作是由业主安排的另一支施工队伍,为使铺设工作进展顺利,曹妃甸项目部为其提供最好的铺设条件和良好的服务,以加速土工膜的铺设及其他工序的顺利进展。
  (3)确保安全生产。随着百日竞赛活动的顺利进行和各项工作的不断展开,施工工序交叉、施工人员增多、施工难度增大、海风暴潮出现的机率增大等不安全因素也相对加大。因此,曹妃甸项目部始终坚持“安全第一,预防为主”的方针,坚持“宁听骂声,不听哭声”的原则,安全员坚持每日检查巡视,加大安全管理力度,严禁“三违”现象的发生,将不安全因素消灭在萌芽状态,确保各项施工的顺利进行。
  (4)确保工程质量。教育员工始终坚持“百年大计,质量第一”的方针,尊重业主和现场监理的管理和指导,精心组织,规范施工,严格把关,不留后患,树立黄河铁军重质量,讲信誉的良好形象。为提高混凝土预制件的产品质量和工作效率,曹妃甸项目部自行研制了六角板振捣器和渠岩石振动平台,得到了业主和监理的认可与好评。
  (5)文明施工。教育员工自觉尊重当地民风习俗,自觉接受当地政府和有关部门的领导及管理,积极创造良好的施工和外部环境。施工区域和生活区域要整洁有序,同时加工制作一定数量的彩旗和标语,营造开展大干一百天劳动竞赛活动的氛围,树立黄河铁军良好的精神风貌。
  (6)以人为本。随着施工高潮的逐渐到来,后勤人员安排调剂好职工生活,解除职工的后顾之忧为己任,焕发职工的工作激情,真正使大干一百天劳动竞赛活动开展的有声有色,扎实有效,达到预期的目的。
  (7)签订责任状。为保证竞赛活动的顺利开展,确保目标任务按时完成,项目部分别与土方施工队和混凝土施工队签订责任状,以此来调动大家的积极性。
    根据曹妃甸项目部同竞赛活动领导小组签订的责任状,经过近一个月的努力,已完成目标任务的20%,而且施工人员和机械设备组织的比较充分,项目部全体员工有信心提前完成各项施工任务。
上一篇: 第一工程处青年团员开展清明扫墓活动 [ 2009/4/7 10:48:50 ]
下一篇: 董秀生副书记一行到金河公司进行调研 [ 2009/4/11 10:48:03 ]
凯发一触即发的版权所有:山东黄河工程集团有限公司
联系人:黄河铁军
地址:山东省济南市青后小区四区1号
邮箱:sdhhgcj999@163.com
网站地图
