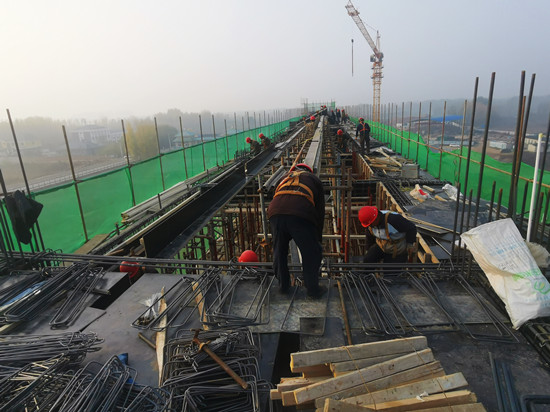

济南长清,有一座在建的十四孔双向防洪闸,远远望去,雄伟壮观,虽没有披上最后一抹亮彩,却依然难掩那夺鞘而出的锋芒——他就是山东黄河工程集团有限公司所承建的长平滩区护城堤工程长清段北大沙河防洪闸。他犹如一座光辉的丰碑,矗立在护城堤上,连同整个5-1标所有承建工程,镌刻着黄河铁军攻坚克难、艰苦奋斗的顽强精神。他即将披上铠甲,重装上阵,携整个长平滩区护城堤一起,为滩区、城区段居民的防洪安全,改善滩区居民生存条件和发展环境保驾护航。
“为有牺牲多壮志,敢叫日月换新天”。面对着气势磅礴的防洪闸,过往的一幕幕场景不断涌上心头,每一段记忆,仿佛一段人生的乐章,奏响着我们参建人员发扬黄河铁军精神,艰苦奋斗,敢打硬仗,无怨无悔的初心。
2019年5月,犹记得在项目部组织进场之初,由于相关单位前期准备工作不充分,导致出现征地征迁推进缓慢、测量工作任务紧等问题。项目部不等不靠,主动出击,协助业主开展征迁工作,为追赶施工进度争取到了宝贵时间。测量队像一把利剑深深插入残砖断瓦、荒草野坡中,与烈日相伴,趟着泥水、驱赶着蚊虫蚂蟥,在极短的时间内,拿到测量第一手资料,为征地征迁、土地整理搜集了准确数据。项目部更是集中业务骨干组织筹划,调动各方机械平整土地,在极短的时间内为整个长清段护城堤工程准备了盛大的开工典礼,打响了长平滩区工程施工的第一炮。那一刻的乐章,谱写的是喜悦与奋发的音符。
2019年6月,部分图纸下发进度较慢,导致个别关键节点面临没有图纸可用的情况。时间就是命令!为保证施工进度,充分了解设计意图并减少损失,项目部当机立断,多次主动前往郑州黄委设计院等相关单位,与设计负责人积极沟通协调,强力推动图纸下发进度,为项目顺利施工扫清障碍。那一刻的乐章,谱写的是责任与担当的音符。
2019年9月,因前期安全影响评价报告不完善,闸体建设受某渠道管理处阻工,施工进度受到严重影响。为解除相关单位疑虑,切实保证整体施工安全,项目部拿出专项资金,委托有资质的咨询设计单位编制出《北大沙河闸降水对南水北调北大沙倒虹吸影响评价报告》,并制订了凯发一触即发的解决方案。根据方案,项目部迅速安排混凝土搅拌桩截渗墙施工队伍进入现场;项目部中层组成骨干突击队,人员两班对倒,日夜赶工;试验室记录数据,严把质量,以最快速度完成截渗墙施工,从而解除相关单位的疑虑,项目施工得以继续顺利进行。那一刻的乐章,谱写的是睿智与自信的音符。
2020年3月,面对突如其来的新冠疫情,项目部高度重视,领导班子多次召开专项会议组织部署,强调全员必须严格遵守国家防疫政策,必须严格贯彻执行相关防疫措施。质安部积极组织人员迅速行动,通过严格执行防疫规定、排查疫区往来人员及货物、项目部及施工现场按时组织大规模消杀等措施,努力将疫情影响降到最低,确保所辖项目部、工地施工人员零疑似零确诊。疫情后期,项目部对于复工复产工作提前筹划、周密部署,对往来人员追本溯源、封闭管理、全方位把控,誓要“上的去,守得住”。那一刻的乐章,谱写的是严苛与审慎的音符。
2020年7月,正当北大沙河防洪闸闸室主体工程施工在主汛期前提前完成,同志们的工作热情全面迸发之际,一场滔天山洪,却悄然逼近北大沙河,逼近我们正在奋斗的战场。特大暴雨侵袭华北地区,泰山山脉爆发山洪,周边水库蓄水量接连突破警戒线,迫于行洪压力,桃花峪-长清湖-园博园-北大沙河一线全线提闸行洪,而北大沙河闸正好位于主行洪道上。在这洪水袭来的千钧一发之际,项目部迅速展开部署抢运物资,在保证人员安全的前提下,做到“人人都是突击手,个个都是搬运工”。洪水袭来,各部人员退守有序,在安全时间内全部撤离现场。然而洪水无情,大家只能眼看着梁场被冲毁,钢筋加工场和生活区被淹没。“洪水越大,越能证明我们建闸的重要性!”正当士气低迷之时,项目部领导不断鼓舞大家,并带头巡查现场,夜间值班,统筹协调人员机械,切实履行第一责任人职责。大家紧紧团结在一起,迸发出空前的凝聚力。计合部联合物资部、工程部,第一时间将相关资料上报保险公司,积极争取赔付事宜,尽最大可能挽回损失。那一刻的乐章,谱写的是勇敢与顽强的音符。

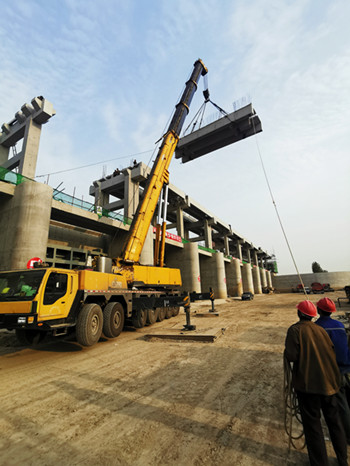

2021年元月,时间来到闸室启闭机吊装关键阶段。经过数日周密部署,就在准备开展施工作业之际,济南的冬天仿佛又给我们开了一个小玩笑:特大寒潮来袭,元月六日、七日更是达到零下20摄氏度。不断突破历史极值的气温加之大风对参建人员、机械形成极大挑战,吊装作业面临巨大困难!但是,时间就是效率,任务就是命令、就是责任。项目部统一思想,一不怕苦、二不怕累,战严寒、斗凛冬,克服了极寒、大风、高空、工作面小、先封顶后吊装工序复杂等不利因素,攻坚克难,团结协作,历时数天艰苦奋战,相关作业最终圆满完成。工程施工进度再次得到强力保证。当最后一台启闭机吊装到位时,那一刻的乐章,谱写的是激情与澎湃的音符。

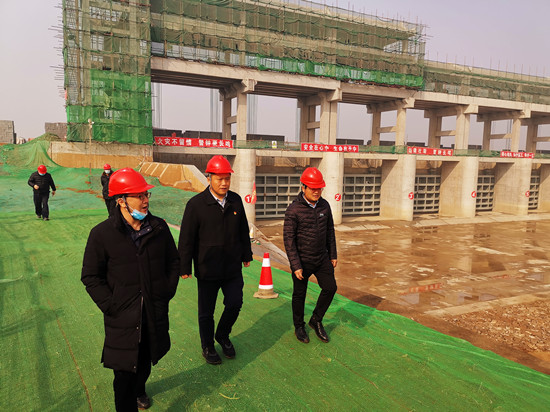

截止2021年5月底,我项目部完成合同额9150万元 ,占合同额的94.4%。同时,经业主单位组织的专家组考核评审,认为我项目部承建标段施工质量安全有序可控,标准化工地建设成效突出,施工进度全线排名第一。在省重点水利工程建设“争进度、赛质量、比担当”决胜攻坚劳动竞赛中,荣获劳动竞赛文明工地奖,集团公司被业主单位评为劳动竞赛先进单位,项目负责人燕宗政获劳动竞赛先进个人。这来之不易的认可和奖项背后,满是项目部全体参建人员拼搏奋斗的汗水和吃苦耐劳的精神。我们下定决心,要把评比融入工程建设,把荣誉化作前进动力,戒骄戒躁,保证继续高质量高标准完成剩余工程施工。当认可和奖项来临时,那一刻的乐章,谱写的是欣慰和收获的音符。
时光荏苒,冬去春来。长平滩区北大沙河历经两年的时光,七百余天的奋战,一段段回忆,百般滋味,仿佛就在昨天。有人会说,这记忆虽深刻,却会汇入你人生的经历,最终慢慢忘却。可是,你可曾想过,在这两年或者十几年中,当你与家人相伴、与亲友交杯、与孩童玩耍时,你可曾知道,有这么一群人,远离家乡,正在荒野滩上艰苦奋斗,砥砺前行。因为他们始终怀揣着梦想与斗志,誓要书写出最辉煌的治黄篇章!这人生的华美乐章怎能忘却?这就是山东黄河工程集团,这就是黄河铁军精神的印证!
以梦为马,不负韶华;初心不忘,奋斗不止;黄河铁军,未来可期。智慧和汗水不断浇灌着我们成长,艰苦与奋斗不断鞭策着我们前行,化作成功与收获的喜悦,铸就着一座座丰碑熠熠生辉。黄河铁军,有我们!我们,誓用这铁军的精神,为人生奏响出最华美动听的乐章!今天,我们依然奋斗不止,是的,就在长清长平滩区,就在北大沙河闸。 |
